封浜站完成電力搬遷 軌交14号線即将通車

新民晚報訊(記者 羅水元)經過近兩個月的緊張施工,由嘉定供電公司負責的軌交14号線封浜站電力線纜遷改工程全面完工,該工程的完成标志着封浜車站的電力搬遷工作全部結束,軌交14号線進入了即将通車的新階段。

封浜站完成電力搬遷 軌交14号線即将通車

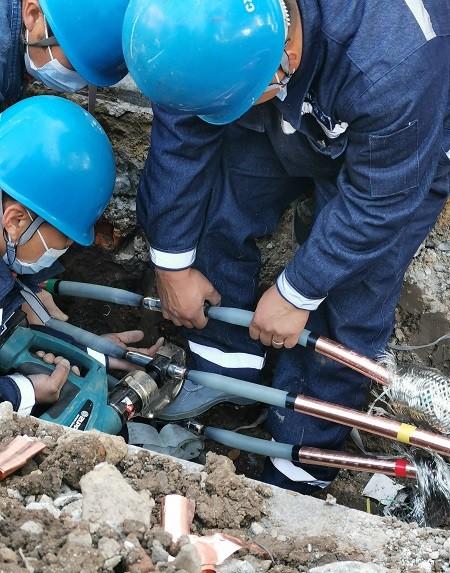

圖說:勞工正在對接駁高壓電纜頭 來源/嘉定供電公司(下同)

本次計劃開通初期營運的14号線西起嘉定封浜,東至浦東金橋,貫穿上海城區市中心,途經嘉定區、普陀區、靜安區、黃浦區和浦東新區,線路全長38公裡,共設地下車站31座(本次開通30座),其中換乘站13座。14号線通車試營運後将進一步加強浦東、浦西過江聯系,有效緩解過江通道交通壓力;同時,進一步拓展城市發展空間、引導城市布局合理發展,緩解城市東西部和核心區重要交通走廊的緊張狀況,改善市區交通結構和環境,改善沿線居民出行條件,提升城市公共交通的服務水準。

封浜站完成電力搬遷 軌交14号線即将通車

圖說:完成搬遷的高壓電纜通道

據了解,封浜站作為嘉定首發站,其電力線纜改遷項目工程量大、工序繁雜、技術要求高。本次封浜站最終複位電力線纜遷改工程,總工期曆時2個月,其中12月4日至12月15為連續停電施工階段,共涉及遷改線路有10千伏電纜7條、35千伏電纜14條。在工期最緊張的12月8日和12月10日2天時間内,施勞工員每天需要完成8套電纜中間接頭的安裝與整個電纜系統的調試工作。得益于充分的準備工作和周全的現場安全管控,項目組安全地保證了整個工程項目的核心程序。

值得一提的是,為減少線纜搬遷對周邊居民商戶的影響,嘉定供電公司提前安排曹安路15号引橋修建排管作業,為後期工作打通障礙,有效提升後期工作銜接的緊密程度。同時,公司堅持圍繞帶電作業施工必要條件反推确定整體施工方案,成功将工程停電時長控制在了12時戶以内。

封浜站完成電力搬遷 軌交14号線即将通車

圖說:國網上海嘉定供電公司正在開展帶電作業,避免電力施工期間對周邊電力使用者造成停電

此外,由于項目施工正處歲末年初,安全品質管控壓力較大。為此,嘉定供電公司項目管理團隊精心組織、認真策劃、嚴格管控,周密開展前期現場勘查、人員協調和現場安全隐患排查等工作,多次組織施工技術與安全管理交底會議,安全監察人員每天查崗巡視,嚴格落實考核制度,最終實作項目零事故和零違章。
