天天看點

軟體測試部門工作規範

該規範作為測試部各項工作的指導與部門成員工作的參照執行标準。確定測試工作流程的控制,明确軟體工程的各階段測試團隊應完成的工作。

軟體測試部門工作規範

1、目的

規範專用測試組工作内容和工作流程,通過規範化的工作模式,提高專用測試組的整體工作效率。

2、産品測試工作要求

2.1 測試工作流程

測試工作流程圖如下:

軟體測試部門工作規範

2.2 詳細說明

2.2.1 初始

從項目經理或研發工程師處獲得産品的産品測試計劃情況,包括版本号、計劃完成時間、需求内容、修改内容等,根據不同産品的需要與任務發起人讨論産品是否是可測試的。

2.2.2 計劃

根據産品測試計劃的時間和需求範圍制定測試計劃,選擇已有的測試用例,編寫新功能的測試用例,明确每一輪測試所要用到的用例有哪些,用例的選擇要經過評審确認。

輸出:測試計劃、測試用例或測試大綱

2.2.3 執行

收到送出測試的産品包後,首先須進行冒煙測試,保證基本的安裝/解除安裝過程正常,資料流正常,才可以進入功能測試。

每一輪的測試要将已經确定的測試用例完整執行一遍,将一輪測試中發現的bug更新到團隊任務管理系統的目前工作計劃中,通知研發工程師進行修改,所有的bug修改完成後才可以送出完整包進行下一輪的測試。在下一輪測試開啟前,允許研發工程師送出兩次檔案,以替換的方式進行bug驗證,bug驗證通過後再要求開發打包送出進行下一輪測試。

輸出:bug清單,階段性測試報告(每一輪測試執行完成後發出)

2.2.4 收尾

内測完成後要編寫内測報告,編寫版本釋出說明、使用者手冊、安裝說明文檔等配套文檔。對于一些子子產品的入庫,可以不提供使用者手冊。

輸出:内測報告、版本釋出說明、使用者手冊(可選)、安裝說明文檔

2.2.5 完成

測試通過的包需填寫設計變更通知單并通知工程部,将程式打包上傳到FTP伺服器中RELEASE目錄下指定的子目錄,并通知輸出給工程部後認為是測試階段完成。

輸出:設計變更通知單

2.2.6 注意事項

  • 送出的測試工作計劃,要檢查是否符合入口标準,如果描述不清晰、不準确,或者存在明顯的産品命名、版本号不正确之類的錯誤,要求開發修改後重新送出測試申請。
  • 保證每一輪都将測試用例跑完,再将bug送出給開發人員,要求開發人員将bug全部修複完成之後再送出測試,如果隻是部分修改,除非有合理的理由,否則不接受測試。

3、外部技術支援工作

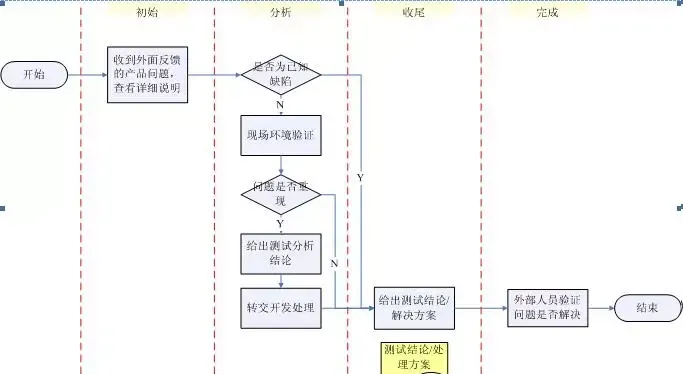

3.1 工作流程

軟體測試部門工作規範

3.2 詳細說明

3.2.1 初始

外部問題的送出最好采用郵件的形式進行互動,測試人員收到問題後認真檢視問題的描述,如果對于問題描述有不了解的地方直接與問題送出人進行互動。

3.2.2 分析

判斷問題是否為已知缺陷,如果是已知缺陷,直接答複給問題送出人處理問題的方式。

如果不是産品的已知缺陷,需要在現場重制此問題,分析定位問題發生的原因,将分析結論轉給開發人員,由開發人員給出解決方案。同時,要把問題填寫進bug管理系統。

3.2.3 收尾

給出問題解決的報告,報告内容包括分析定位的結論、如果是已知缺陷給出解決方案。報告要發給問題送出人,抄送給測試主管和産品經理。

3.2.4 完成

與問題送出人确認問題是否解決,若已解決,則任務完成。

3.2.5 注意事項

  • 問題的互動最好都采用郵件的方式,以儲存問題互動記錄,作為追溯和工作記錄的依據。
  • 對于新發現的問題如果是産品缺陷,一定要填寫bug,無論是否已認證其他手動方式解決。

4、其他要求

4.1 bug填寫說明

bug填寫時要描述清楚以下幾個方面的内容:

  • 測試時的操作步驟,描述清楚測試的時候是如何做的操作。
  • 問題現象,最好可以附上截圖。
  • 測試分析結論、建議,給出測試的分析結論。

4.2 周報/月報填寫說明

4.2.1 周工作任務統計

任務名 所用工時(天) 詳細情況描述 工作結果

4.2.2 Bug統計表

New(新錄入bug數) Reopen(重開bug數) Closed(關閉bug數) Reject(開發拒絕bug數)

填寫說明:

  • 描述本周做了哪些工作,每項工作大概使用多少工時(機關:天),情況如何。
  • 對本周的bug情況進行總結。

4.2.3 工作月報

月報内容包括:

1)本周主要任務分布:(%)

項目名稱 測試任務(天) 文檔編寫/修改(天) 外部技術支援(天) 其他(天)
XX項目 10 20% 50% 20%
  • 對本月的工作做一個歸納總結,描述每個項目中每個任務占用工作天數。
  • 對當月發現的問題進行總結,任何方面的問題都可以,并簡單分析一下産生問題的原因,給出一些建議和意見。
