背景

社群評論系統在完成了基礎功能建設後,開始逐漸将老系統業務遷移到新系統,實作整體架構統一、新系統功能賦能老業務、節省系統維護成本;遷移過程本身雖然枯燥無味,但并不妨礙通用解決方案的沉澱,本文以評論新老系統遷移為背景,聊聊系統遷移的基本方法,同時也希望能抛磚引玉,探索更多遷移方案的可能性。

系統遷移方案概述

主要步驟

就一般的系統而言,主要涉及到以下幾個步驟,其中,讀寫接口遷移順序可以根據實際情況做先後調整:

基礎資料存量 / 增量遷移

目标:老系統存量資料遷移到新系統,增量資料實時同步到新系統

需要解決的主要問題:

1、 保證資料不丢失,同步後新系統資料準确

2、 新老系統 id 映射:新老系統 id 體系不同時,需要做好 id 映射,比如新 db 中擴充字段存老系統 id,同時将老系統 id 對應的新系統 id 存到 ldb,友善反查;評論新系統設計之初為了友善老系統遷移,使用了與老系統相同的 sequenceId 生成體系,是以不需要考慮 id 映射問題

讀接口遷移:先讀新系統

目标:接口層直接查新系統

需要解決的主要問題:新老接口資料結構相容,降低前台遷移成本

寫接口遷移

目标:新資料先寫新系統

1、 前期需要支援反向同步到老系統(這一步之是以需要雙向同步回老系統,主要是為了相容老業務接口、odps 資料,很難一步切幹淨),需要保證雙向同步時不出現死循環

2、 老系統各個寫入口都要做适配路由,這一步改造的工作量比較大,與具體系統特性相關性比較大,本文不做讨論

關鍵階段

相應的,系統遷移過程也會有幾個關鍵階段:

階段一: 資料單向同步階段(老系統 -> 新系統)

階段二: 讀 / 寫接口遷移完成,入口流量先走新系統,增量資料先寫入新系統,再同步回老系統(雙向同步階段)

階段三: 所有下遊業務流量、mtop 入口流量均遷移到新系統,老系統流量逐漸清 0 直到下線;這一步也是最終完美的狀态

一般來講,需要平台側做的适配改造全部完成後,即可進入階段二,階段三主要依賴逐漸推動下遊業務方遷移,平台方本身不需要再做額外改動,是以本文總結的方案重點以解決前兩個階段面臨的問題為主。

此外,根據不同的系統特性,除了基礎資料遷移,可能還會多一步索引建構,比如評論系統,索引層就是系統很重要的一部分,幾乎支撐了前台所有的查詢場景,而索引建構政策也會影響到遷移方案的選型。

評論系統遷移的幾種方案

方案一:依賴精衛做資料遷移與索引建構

資料存量遷移 / 增量同步

1、 精衛存量 / 增量任務

2、 精衛 client/sar 包任務同步建立索引(目前 client 模式已下線,隻能使用 sar 包方式)

說明:

1、 如果系統可以接收一部分增量資料不一緻,可以先開啟增量任務,再開啟全量任務(相同記錄會覆寫寫);如果系統對一緻性要求高,需要使用精衛增量任務的位點回溯功能,保證在全量資料遷移期間發生的所有變更都能同步到新庫,如果全量任務遷移時間較長,還需要聯系精衛值班保留更長時間的位點(線上預設位點隻保留 1 天)

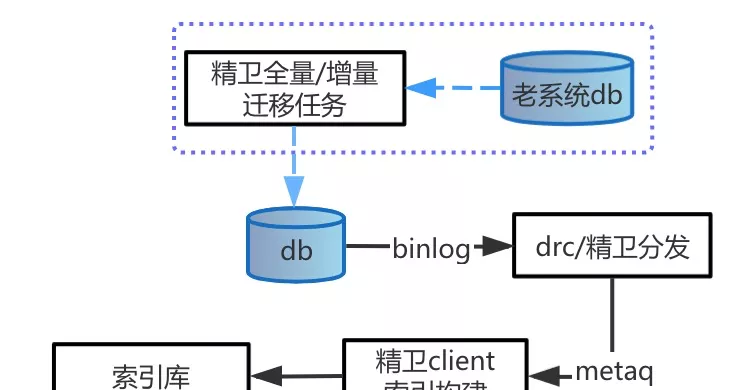

2、 索引建構依賴精衛任務同步完成,整體示意圖如下:

系統遷移基本法

讀接口遷移

由于索引已同步建立,是以可以直接在接口層做讀接口路由遷移

1、支援反向同步通道(新系統 -> 老系統)

2、源系統 tag 防止死循環

3、寫接口層路由,先寫新系統

說明:通過給先寫入新系統的資料打源系統标的方式防止雙向同步死循環(這裡也可以使用打鷹眼标的方式,但個人認為不如直接存儲源系統标更保險,也容易根據源資料溯源),老系統 -> 新系統的增量通道中通過校驗資料是否帶新系統标,決定處理還是丢棄,寫接口遷移後新老系統雙向同步狀态示意圖如下:
系統遷移基本法

方案二:索引建構不依賴精衛

說明:存量 / 增量資料方案與方案一相同

(雙向同步階段)

1、 反向同步通道(保證資料能回流到老系統,相容老業務) 新 -> 老

2、 源系統 tag(保證雙向同步時不出現循環)

3、 寫接口路由開啟(從先寫老庫切換為先寫新庫)

說明:讀接口切換前需要先完成索引重建,索引重建包括增量 / 存量兩部分,增量部分依賴系統異步消費評論寫接口成功後發的 metaq 消息完成,是以需要先對寫接口做遷移,保證增量資料能進索引:
系統遷移基本法

其他步驟與方案一相同

存量資料索引建構

1、 dts 任務讀取存量離線表,完成存量資料新索引建構,這裡可以使用多機并發任務。

說明:增量資料索引建構依賴寫接口切換,存量資料的索引建構則需要專門寫任務讀離線表完成。

1、 索引存量 / 增量資料建構完成後,可以開啟讀接口切換

方案三:完全不依賴精衛

1、 dts 任務讀取存量離線表,接口方式遷移存量資料

2、 增量同步依賴接口層雙寫

說明:精衛方案一般适用于新老系統存儲都使用 mysql 的場景,當存儲方案不一緻時,隻能通過寫 dts 遷移任務的方式完成存量資料遷移,由于是走接口層寫入資料,是以 metaq 方式建構的索引可以同步完成重建。

1、 第一步會同步完成索引建構,是以可以先遷讀接口

1、 反向同步通道

2、 寫接口路由開啟,路由開啟後,接口層雙寫自動關閉,資料開始 先寫新系統 -> 再回流老系統

說明:這裡不存在雙向同步的問題,老系統 -> 新系統的同步鍊路在接口層雙寫,寫接口路由開啟後,在先寫新系統的同時,雙寫邏輯就會關閉,隻需要建構反向通道将資料同步回老系統即可

總結

3 套方案分别解決不同場景的問題,各有優劣,有以下幾點可以作為方案選型的判斷依據:

1、基礎資料遷移: 新老系統都使用 mysql 存儲時,盡量采用精衛做全量 / 增量遷移,精衛本身作為一款專業的資料同步工具,功能全面,可以最大程度保障資料遷移後的一緻性和準确性,同時還可以利用精衛控制台随時調整遷移速度,保障遷移過程的穩定性。

2、讀寫接口遷移順序: 依據索引建構的具體方案決定讀寫遷移的先後,讀接口遷移強依賴索引建構完成:

方案一的優點: 基礎資料與索引可以同步完成遷移,先切讀接口也比先切寫接口風險較低。

方案二的優點: 雖然不依賴精衛建構索引使得需要專門寫任務重建索引,但不依賴精衛的索引建構方案在實際工程中更友善邏輯修改與疊代,精衛依賴 binlog 的方式原生決定了預發的不可測試性,不友善功能的快速疊代和穩定上線。
