一、Scrum的定義和目的
Scrum是一個用于開發和維護複雜産品的架構,是一個增量的、疊代的開發過程,目的是讓開發人員像打橄榄球一樣迅猛并充滿激情,通過團隊合作,提高工作效率。通過團隊間的有效互動,為企業創造價值。
二、靈活宣言

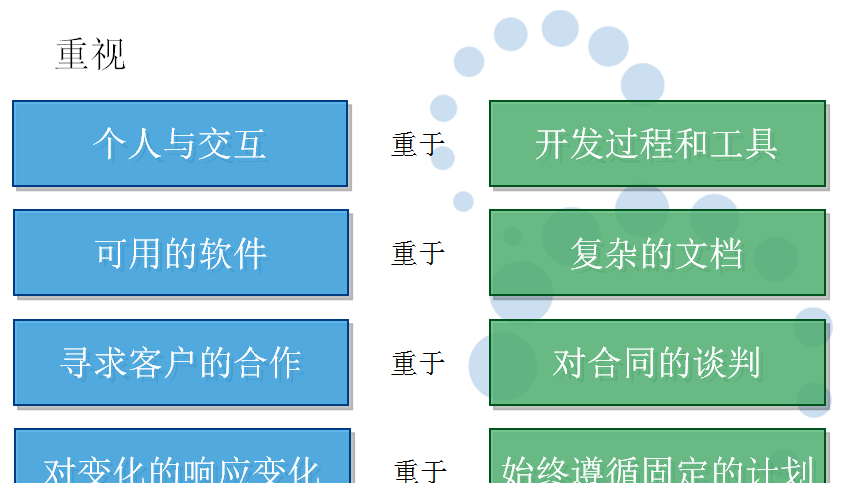

其實,在發表《靈活宣言》之前,很多的靈活實踐都已經存在且使用了,比如:Scrum、XP、KanBan等。之是以發表《靈活宣言》,是因為這些實踐都是在單打獨鬥地推進靈活開發,而不是以一個聯合體的形式,且沒有一個統一的指導方針。是以17位靈活聯合創始人決定發表《靈活宣言》,共同在全世界推進靈活開發運動。下面是靈活宣言的4句話:

三、Scrum中的人員角色
3個角色
Scrum中的人員分為3個角色:産品所有者(Product Owner), Scrum Master,開發團隊(Team)。
- 産品所有者:定義所有産品功能,決定産品釋出的内容以及日期,對産品的投入産出負責,根據市場變化對需要開發的功能排列優先順序,合理地調整産品功能和疊代順序,認同或者拒絕疊代的傳遞。
- ScrumMaster :ScrumMaster不是項目經理,他沒有配置設定任務的權力,沒有考核的權力,沒有下指令的權力,他指導項目組的成員按照Scrum的原則、方法做事情,上司團隊完成Scrum的實踐以及展現其價值,排除團隊遇到的困難,確定團隊勝任其工作,并保持高效的生産率,使得團隊緊密合作,使得團隊個人具有多方面職能的工作能力,保護團隊不受到外來無端影響。
- 開發團隊:經典團隊擁有 5-9 人,團隊成員包含程式員、測試員、使用者體驗設計等等,團隊關系在一個疊代中應該是固定的,個人的職能可以在新疊代開始時發生調整,團隊自我組織和管理(自組織,自驅動),團隊成員都全職工作。
四、Scrum的開發流程
(圖檔源自網絡)
不同于瀑布模型将開發過程劃分為需求、設計、編碼、測試等階段,Scrum将整個開發過程分為多次疊代(稱為Sprint,沖刺),一般為期2~4周,最常見的為2周。Scrum并非以一段時間集中完成一個過程,而是将所有過程中必須的每一部分集中在這段時間内完成。需求、設計、編碼、測試、上線都必須在一個疊代中完成,每個疊代必須産生一個可以工作的軟體。
4.1 五個會議
Scrum 整個開發過程分為五個會議:
1)待辦事項整理會議(Backlog Grooming Meeting)
疊代計劃會議開始之前3天召開,Product Owner與Scrum Master必須參加,關鍵開發者或架構師需要參加;時間控制在30分鐘到1小時。
由Product Owner将一批希望團隊在下次疊代時實作的使用者故事,按照實作順序描述給在場的團隊成員,Scrum Master與在場成員分析使用者故事,明确指出團隊認為需求不明确的地方,Product Owner現場記錄,會後補全,Scrum Master與架構師,還有在場成員分析使用者故事需要包含哪些技術任務,Scrum Master先把子任務建立,友善疊代計劃會議的時候團隊可以更準确地預估任務故事點。
會議結束時,Product Owner確定在疊代計劃會議開始之前團隊提出的問題都能被解決,會議重點如果團隊發現需要加強或是完善的地方,Product Owner還有兩到三天的時間可以補強,而不是浪費疊代計劃會議的時間去做這件事情。
2)疊代計劃會議(Sprint Planning Meeting)
産品負責人建立産品功能清單(Product Backlog)。産品功能清單是一組條目化需求,它必須從客戶價值角度描述,并按優先級排序。
Scrum Master召集相關人員召開疊代計劃會,疊代計劃會在每個疊代第一天召開,目的是選擇本次疊代的Backlog和估算本次疊代的工作量。
産品負責人逐條講解最重要的産品功能,開發團隊共同估算Backlog所需工作量,直到本疊代工作量達到飽和。産品負責人參與讨論并回答和需求相關的問題,但不幹擾估算結果。隊員認領任務(或由組長協商分發),獨立或與别人一起完成任務;會議時間控制在1-2小時内。
3)每日站會(Standup Meeting)
團隊内部利用每日立會來溝通進度,15分鐘結束,開發團隊利用燃盡圖來展示整體進度;如無特殊原因,疊代期内無變更,在每日站會上團隊成員需要回答以下3個問題:
- 昨天你做了什麼?
- 今天你将要做什麼?
- 你有需要幫助的地方嗎?
這些都是團隊成員的彼此承諾。
4)評審會(Retrospective Meeting)
小組向産品負責人展示疊代工作結果,産品負責人給出評價和回報。以使用者故事是否能成功傳遞來評價任務完成情況。整個團隊都需要參加,ScrumMaster、産品所有者、團隊,可能還有客戶,時間控制在1-2小時内。
5)反思會(Retrospective Meeting)
在每個疊代後召開簡短的反思會,總結哪些事情做得好,哪些事情做得不好。做得好的保留,不好的摒棄。會議得出這樣的結論:開始做什麼、繼續做什麼、停止做什麼,一般控制在15-30分鐘。
Scrum是一套開發流程,是靈活的一種,實施主要還是看人,強調是自組織、自驅動的,隻有不斷的在實際應用中仔細體會,才能了解Scrum的真谛,把Scrum用好。
4.2 12原則
下面給出靈活開發的12原則,這12原則作為靈活開發對于軟體開發流程的指導性綱領,也是對靈活宣言進行了具有實際操作意義的解釋,希望大家在實際應用中仔細體會。
我們遵循以下準則:
- 我們的最高目标是,通過盡早和持續地傳遞有價值的軟體來滿足客戶。
- 歡迎對需求提出變更——即使是在項目開發後期。要善于利用需求變更,幫助客戶獲得競争優勢。
- 要不斷傳遞可用的軟體,周期從幾周到幾個月不等,且越短越好。
- 項目過程中,業務人員與開發人員必須在一起工作。
- 要善于激勵項目人員,給他們以所需要的環境和支援,并相信他們能夠完成任務。
- 無論是團隊内還是團隊間,最有效的溝通方法是面對面的交談。
- 可用的軟體是衡量進度的主要名額。
- 靈活過程提倡可持續的開發。項目方、開發人員和使用者應該能夠保持恒久穩定的進展速度。
- 對技術的精益求精以及對設計的不斷完善将提升靈活性。
- 要做到簡潔,即盡最大可能減少不必要的工作。這是一門藝術。
- 最佳的架構、需求和設計出自于自組織的團隊。
- 團隊要定期檢討如何能夠做到更有效,并相應地調整團隊的行為。
