北京地區冬奧場館臨電工程竣工,提前滿足賽事轉播等需求

北京地區冬奧場館臨電工程竣工,提前滿足賽事轉播等需求

記者從國網北京電力獲悉,由北京冬奧組委下達、國網北京市電力公司負責建設的北京地區冬奧場館臨電工程已全面竣工傳遞。目前,北京地區冬奧場館臨電裝置資訊已全部接入北京冬奧會電力運作保障指揮平台,實作全天候實時全景監控。

冬奧臨電項目是為保障北京冬奧會順利舉辦而實施的非永久性供電設施工程。北京地區冬奧場館臨電工程涉及26項場館臨電建設任務和技術領域UPS代建任務,累計安裝箱變77座、發電機86台、低壓箱1766台套、不間斷電源351台、技術領域不間斷電源590台,敷設中低壓電纜1217公裡,提前滿足冬奧場館計時計分、奧林匹克轉播服務、餐飲、安保、通信技術機房等臨建設施用電需求。

根據北京冬奧組委提出的場館用電需求,國網北京市電力公司在2019年初就遴選50餘名骨幹設計人員成立臨電設計專班,編制完成10餘項涉奧标準規範,并根據場館臨電變化情況不斷優化調整方案,為後續場館建設預留充足時間。

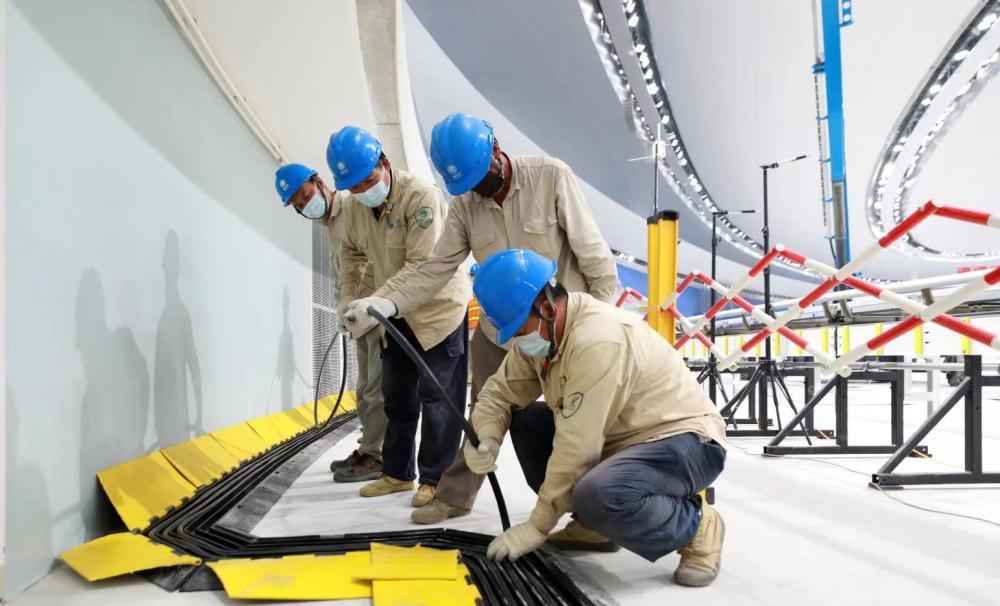

2021年8月,臨電工程建設正式啟動。國網北京電力在對内不斷圍繞工程難點、痛點開展研讨,統籌協調施工安全、品質、進度的同時,對外強化與北京市重大辦、北京冬奧組委、場館方溝通協調,及時掌握臨電需求變化資訊,合力解決各類問題。建設過程中,施勞工員克服臨電需求多變、館内交叉施工等不利因素,合理優化冬奧測試賽、正賽施工銜接安排,密切配合場館方提供延伸供電服務,確定26項臨電工程如期竣工。

北京電力相關負責人告訴記者,為保證冬奧臨電工程裝置品質,該公司充分考慮裝置應用環境,特别針對戶外裝置防寒防凍要求,研發了适用于低溫運作的配電箱和不間斷電源裝置。這些裝置設施具備電加熱保溫、智能定位監測、進出線快速插拔等功能,可實作臨電設施的快速安裝調整和各負荷點位的實時智能監控。同時,國網北京電力還制定了冬奧臨電物資檢測标準,嚴格執行“應檢盡檢”的檢測原則,依托京電智能庫智慧供應鍊開展物資裝置檢測、清點、配送、回收、整理全流程工作,確定臨電建設物資可靠供應。

北京地區冬奧場館臨電工程竣工,提前滿足賽事轉播等需求

“截至目前,冬奧場館臨電裝置資訊已全部接入北京冬奧會電力運作保障指揮平台。保障人員能夠實時全景監控裝置運作狀态,第一時間研判處理異常報警資訊。”國網北京電力冬奧辦副主任代貴生告訴記者,随着場館各業務領域調試運作工作的不斷深入,臨電需求在賽前還有可能增加。對此,國網北京電力将密切關注需求變化,做好臨電應急物資儲備工作,建立由場館倉、區域庫、中心庫組成的三級備品儲備體系,積極配合北京冬奧組委完成各類新增臨電工程建設任務,精準對接場館臨電服務的“最後一厘米”。
