q. 如果之前送出的任務修改後再次送出,是否會影響當天的任務排程?
a. 根據修改的内容來确定是否會影響:如果修改的隻是 sql 語句,則不會影
響;如果修改自定義參數和排程配置以後重新送出的,都會影響當天的任
務排程 。
q. 建立一個新的工作流任務,如果儲存後沒有送出任務,是否可以進行測試?
a. 僅儲存後沒有送出,sql 任務可以在本地運作,但不可以送出測試 。

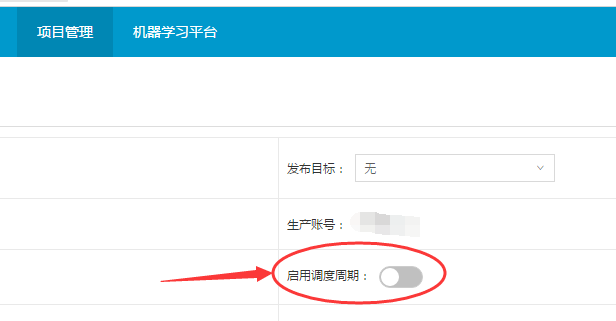

q. 項目管理下項目配置中的啟動排程周期是什麼意思?如圖所示:

a. 若不啟用排程周期,則 周期排程不可用, 也就不會生成新的排程執行個體 。
q. 圖檔中的任務狀态實際是暫停的,為什麼統計的是失敗?
a. 大資料開發套件中的暫停狀态,就是失敗,是以會放在失敗裡統計。此處建議如果用于緊急處理任務,減少對下遊資料的影響,可以将其置為暫停狀态;如果是不再使用的任務,建議删除 。
q. 在大資料開發套件—運維中心中檢視任務,顯示全部失敗?
a. 因為任務中配置了上遊依賴,上遊任務跑失敗了,導緻下遊任務無法繼續。
q. 在大資料開發套件中進行補資料任務時,是否需要設定并發?
a. 補資料時不需要設定并發。
q. 工作流任務設定為周期性排程,并且是自依賴的,有時上個周期的任務失敗會導緻下遊任務都不能執行了。請問怎樣手動啟動下遊任務?
a. 進入 運維中心-任務運維 頁面,找到失敗的任務,右擊任務名稱,需要重跑的任務就重跑,不需要重跑就直接選擇置成功,并恢複排程,如下圖所示:
q. 若未成功的上遊任務有很多,一個一個進行手動置成功比較麻煩,請問是否有辦法先切斷依賴,然後從某個時間點再運作嗎?
a. 可以重新對某個時間短的資料進行補資料。
q. 補某個時間段的資料沒有問題,但是原來的任務由于上遊出錯,所有下遊任務都不能運作了,應該怎麼處理 ?
a. 需要先将這個任務暫停,送出,然後明天取消已暫停的任務,重新送出,後天就可以正常了。此處需要過一天後才能正常運作,未正常運作的,暫時通過補資料來完成。
