由于公司要重sz搬遷到sd,sd區需要裝修整改,重新布線。

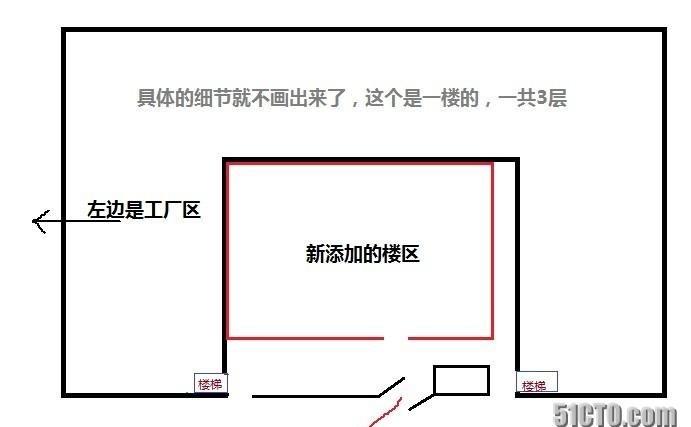

項目開始2012年10月份入職就開始入手:左邊是工廠區+辦公區[凹字形結構]共3層樓,是拼接房大部分是翻新,隻有(内凹部分那裡建立)

項目結束标志以機房的UPS,機房機架上的監控、伺服器、交換機,調試完整工作

規模:網絡節點數200多個

圖紙:這家公司的老闆很搞笑,并不是一次性設計好,而是想到哪做到哪,過幾天該,後面覺得還是不行,繼續改。。。很無語,sz過來的銷售部門就臨時搬了2次,十多号人一搬動就得動網線電話線,搬得沒話說了。交收大辦公室的擺放布局也是很折騰,和圖紙完全不一樣,很多的網口基本上是廢了。

算了重點寫布線吧:按事情的經過步驟寫:要布置的東西:網線、電話線、視屏線

1.看圖紙和實地檢視:确認弱電線槽的大小(最後就是被視訊線給撐爆了,線槽是裝修公司做的,但用起來不好用,沒辦法的弱電工程品質,面試的時候根本沒叫我去布線,汗!)接入交換機的位置,監控攝像頭的點位(這個也很坑圖紙版本就好幾份,而且還不是給到我手上的,我是從電工那裡看到的,這樣的銜接與協調注定工程品質不會高,事實上視訊線就放多了,而且放入機櫃就是個頭痛的問題)

2.預買線材,這個很難預(隻能預多不預少,線槽也是)外面臨時請拉線的就不會給你把線拉直後在放到線槽裡,标簽最好自己規劃,公司自己做的話,讓拉線的自己寫标簽,後面就坑死你,又亂又不好找)

3,實施拉線(公司要是把這個外包出去就好了,拉線的都是電工叫外面的人,水準參差不齊。布線線材最好按功類别分:如網線,網線有很多種材質:千兆主線用藍色線材,接入點的網線用一種型号的線材,網線做電話線的,可以用另一種。這個要和采購協調好。好處:友善拉線,機房好找線,美觀要求,維護也很友善。這裡有個不錯的方案,就是機房裡不放接入層交換機,全部通過千兆主線進機房,理機架的時候就很清爽)

最好要求先把線拉直在放到線槽(出箱子的線一長就像拉長的彈簧)跟施勞工員下任務的時候不要全部内容都說,先做哪個部分說哪個部分,因為記不住,而且給他們的筆标簽都是經常用不見了)在圖紙上做的标記自己要留一份,就是自己這一份是主備份,有改動再标到給他們用的圖紙上,我就吃了這樣的虧,有連個地方的視屏線标簽沒在自己的主備份上,給他們的那份丢了,==!的爬×××一個個點去看線上的标簽。。囧!!)

這裡還有個注意的,快要收工的時候要檢查線點,标簽是否到位正确,清點線材圖紙,工具歸位,準備好明天的任務

4.拉線的走了,把交換機機櫃搞定吧[4u和6u的挂牆機櫃],苦力啊,各種長短不一的線和線上标簽(異形管還好)

機房區:各種漏電開關要先想好,監控、門禁、交換機、伺服器要不要分開,ups的供電。先需求在按需求做,

各種臨時電話,臨時監控幾個點,,蛋疼,機架就換了3次[交換機用的,就一個3560進階點,老闆要求線不漏出機櫃,面子工程zzz]
